Om projektet

Täby kommun rustar upp de befintliga spåren på 2,5 respektive 5 kilometer. Arbetet startar i juni 2025 och beräknas pågå i cirka ett och ett halvt år. Breddning av spåren och ny belysning ska öka tryggheten och underlätta skötsel av spåren vintertid. Projektet omfattar även en ny entré till spårens start och förbättrad skyltning.

Upprustningen innebär dränering, slyröjning, avverkning av ett mindre antal träd, nytt spårunderlag och ny belysning.

Motionärernas trygghet stärks i samspel med naturens bevarande – luftiga miljöer skapas genom gallring och slyröjning - men skyddsvärda träd bevaras. Belysningen kommer även ha en ljusfärg som är särskilt anpassad för djurlivet.

Kartbild.

Tidplan och etapper

Under sommaren 2025 utförs upprustning av motionsspåret på 2,5 km. Detta inkluderar sträckor på motionsspåren 1,25 km, 5 km och 10 km. Arbetet planeras etappvis så att motionärer ska kunna nyttja spåren så mycket som möjligt. Var uppmärksam på avspärrningar och följ orange hänvisning på plats.

Under arbetet med en etapp är motionsspåret och intilliggande mark avspärrad. Vänligen välj en annan motionsväg när arbete pågår.

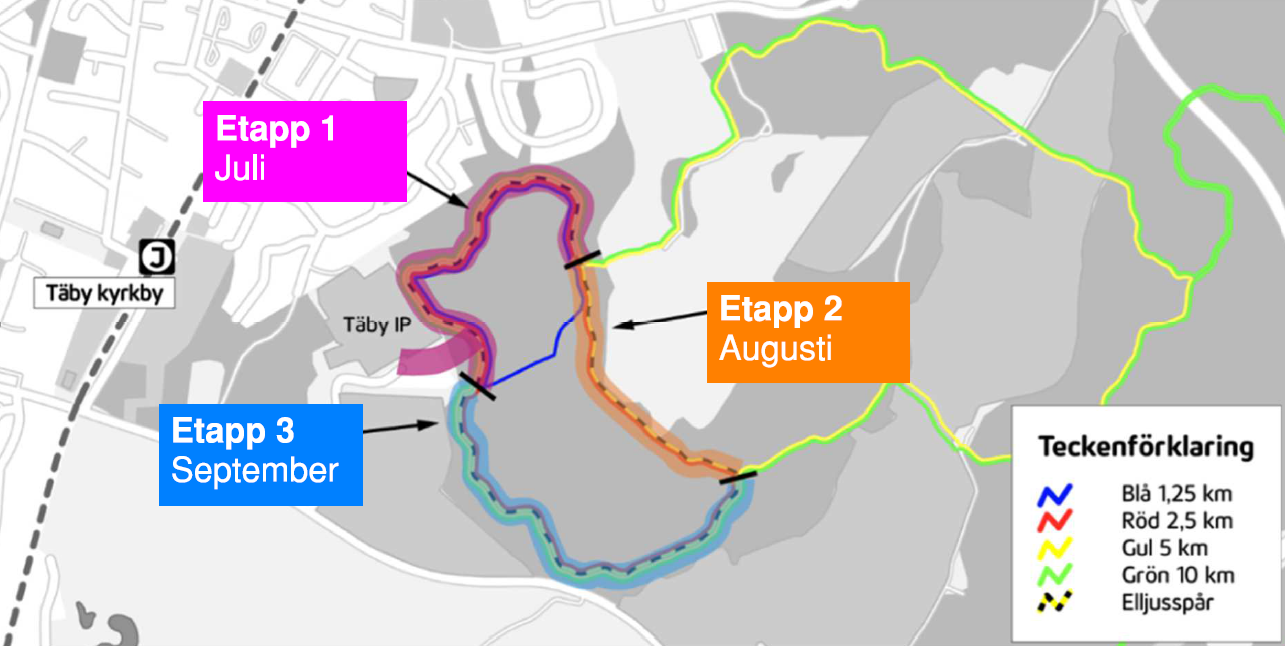

Etapp 1: Avspärrat 9 juni – 4 juli. Berör del av motionsspåren 1,25 km (blå) och 2,5 km (röd).

Etapp 2: Avspärrat 5 augusti – 20 augusti. Berör del av motionsspåren 1,25 km (blå), 2,5 km (röd) och 5 km (gul).

Etapp 3: Avspärrat 21 augusti – 23 september. Berör del av motionsspåren 2,5 km (röd) och 5 km (gul).

Samtliga etapper påverkar motionsspåret på 10 k, (grön).

Upprustning av motionsspåret på 5 km planeras genomföras under 2026. Mer information om tidplan kommer publiceras i slutet av 2025.
